中国电建:夜幕下的潘口电站

2024/09/30 11:34 来源:水电十五局 中国电建

潘口抽水蓄能电站项目在竹山县稳步推进,面对施工难题,项目团队昼夜奋战,确保工程进度与安全,为当地清洁能源产业贡献力量。......

“庸人”足迹诠释着上庸的传奇,“庸国”历史沉淀着一段古国的文明,悠悠堵河流淌着一个民族的气息……竹山县,古时又称“上庸县”,位于湖北西北秦巴山区腹地,地处鄂西北,与陕西白河县相邻,兼具秦风楚韵。潘口抽水蓄能电站便坐落在此处。

“我们从小漩水库打一个1200米的引水洞,抽水到潘口水库蓄能,需要发电的时候,用我们潘口水库的水进行发电。取水口位于潘口水库,出水口位于潘口水电站大坝下方150米。”竹山县抽水蓄能办主任邹本军曾说道。

潘口抽水蓄能电站项目是竹山县实现“56513”产业体系、打造百亿级清洁能源产业集群的硬支撑。为推进项目建设,竹山县将抽水蓄能项目作为“一把手”工程来抓。目前,水电十五局承建的潘口抽水蓄能电站项目输水系统工程正全面提速,隧洞开挖预计明年6月全面完成。

夜入1号施工支洞

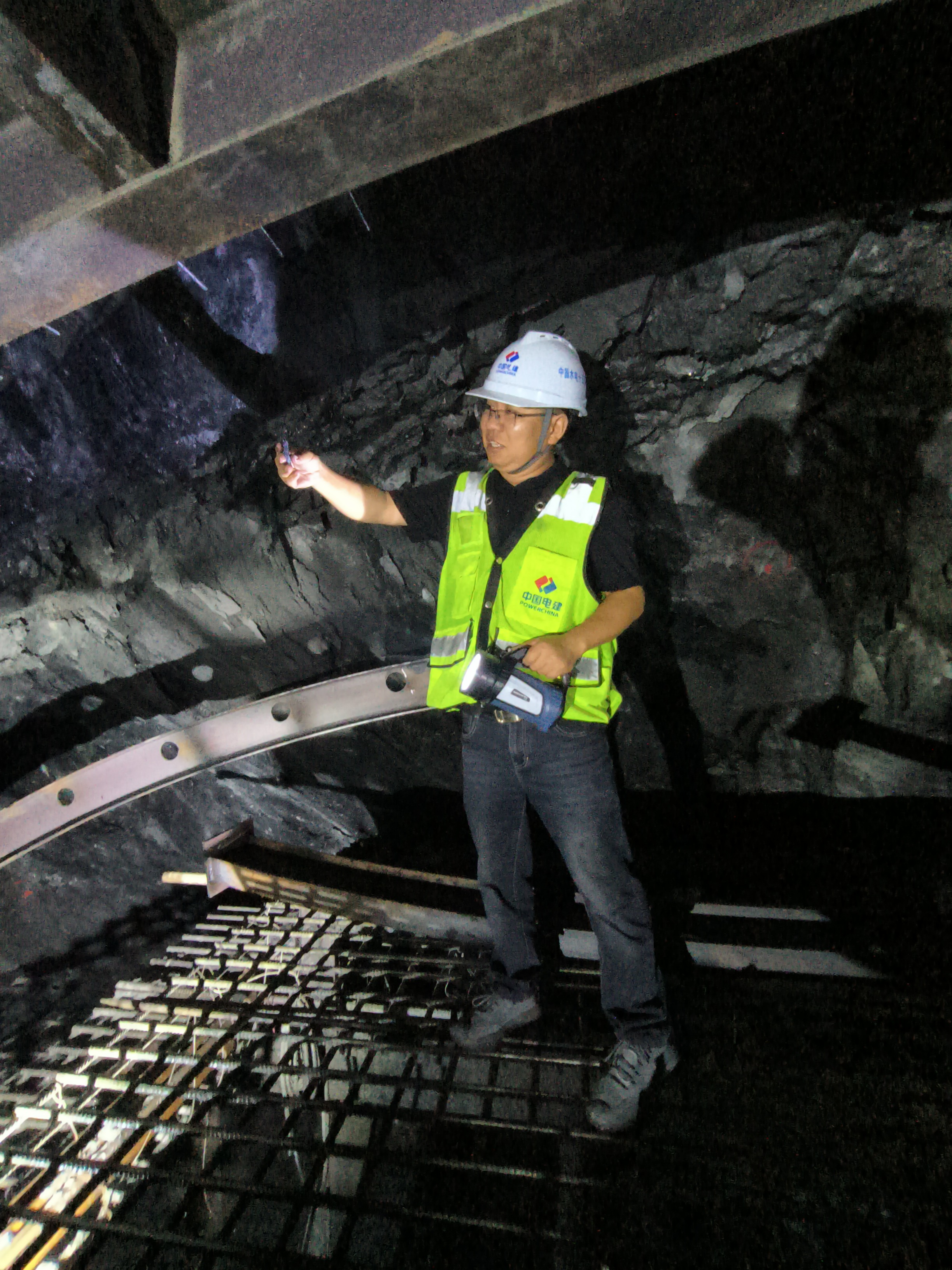

夜幕低垂,灯火初上,跟随项目常务副经理李海斌走进了施工现场,首先来到堵河岸边的1号施工支洞。

悠悠的河水,在黑夜里滚滚奔流向前;朗朗夜空下,藏在1号支洞尾巴后的引水隧洞夜战正酣。

走进1号施工支洞,弧形隧洞岩壁已经支护喷锚完毕,固定在两端洞壁的灯带将路面照得十分清晰,洞顶的水珠落在地面,时不时传来“滴答滴答”的滴水声。继续往里走,水泥路面两边的排水沟潺潺的流水声,洞内深处施工现场的机械作业声隐约传来。

听着李海斌的介绍,了解到潘口抽水蓄能电站项目1号施工支洞开挖高程均在潘口水库水位线以下,多为ⅣⅤ类围岩,施工期间渗水、涌水严重,施工难度较大。

“突突突……”“轰隆隆……”。伴随着机械轰鸣声入耳和不断闪烁的焊接火光,我们走到了1号施工支洞的尾巴处,来到引水隧洞内施工作业面。目前施工的引水隧洞与1号施工支洞尽头相互连接,并正在向两端同时进行开挖施工,形成一个“T”字形路口。

“张师傅,焊接时候一定要焊得牢固点……”“李师傅,装运洞渣的车,出了洞子一定要注意安全……”“滴滴滴滴……”。听到装载机提示声音的司机师傅立即启动拉渣车向洞外驶去,另一辆空车紧接着开始调整身位,在现场施工员老赵手电灯光提示下,司机师傅停车熄火,装载机开始装车。

隧洞内此起彼伏的焊接火花将洞内作业人员、施工器械和洞壁岩石映照得清清楚楚;装载机、挖掘机、拉渣车正在相互配合,抓紧出渣,映照出洞内繁忙而又紧张的景象。

这时,项目施工班组领班邓悍民满脸担忧地说道:“李总,洞内这一边再开挖1.5米就完成施工任务了,现在岩层渗水比较严重,岩层太破碎了,接下来的支护和开挖施工有点危险呀。”

李海斌扶正安全帽,拿着手电筒,照向邓悍民所指方向,灯光扫视一圈,沉默几秒钟后,叮嘱道:“的确,你们继续按设计要求的支护方式先安三榀拱架吧,施工过程一定要注意安全,安完验收后马上锚喷封闭,最后再一点一点进行开挖吧!急不得!”检查完洞内作业面,项目常务副经理李海斌领着我们向洞外面走去。

夜观引水调压井

出了1号支洞,走到洞口前面的停车处,接着驱车前往位于半山腰的调压井施工现场。

潘口抽水蓄能电站调压井布置在距厂房中心线约250米处,大井直径为30米,总高度为63米,引水调压井连接管直径为10.8米,兼阻抗孔直径6米,由地面到地底直径不断缩小,这是施工技术上的“硬骨头”,施工过程中也面临着未知的挑战。

“嘟嘟嘟……”“轰隆隆……”。当走到引水调压井,喷锚机和挖掘机运转的机械轰鸣声应声入耳。

在施工现场,正好碰到现场负责人老陈在夜间值班检查工作,他用手中的手电筒照着喷护的调压井岩壁,不断晃动着灯光并对施工班组比划着,指导现场班组人员喷锚施工作业。

“老黄,这个坡面碎石都清理干净了吧?”“李师傅,晚上光线不好,喷锚的时候要细心点,要保证坡面喷锚均匀……”“老王,竖井开挖注意安全、多上心,遇到难题及时沟通解决……”

明亮的探照灯高挂在弧形井壁上沿,照射下来的灯光,将整个作业面照耀得如同白昼,施工现场的施工班组人员正在进行坡面喷锚,挖掘机正在将渣土装车运走,整个施工现场忙而不乱,有条不紊。

由于调压井过大过高的尺寸,导致施工过程中面临着“导井垮塌”“穹顶变形”以及出渣困难等一系列难题,项目施工面临着种种挑战。项目常务副经理李海斌告诉我们:“项目在开挖完成坡面后,先使用空压机和人工进行坡面碎石清理,然后开始初喷,紧接着打锚杆孔、排水孔,然后再注浆、挂网,最后再进行喷护封闭;后面我们还在和设计院沟通,计划将外露段在下挖前对已成半井壁进行钢筋混凝土施工,这样头顶就更安全了!”

潘口抽水蓄能电站调压井具有设计新颖、开挖直径大、断面不规则、混凝土结构复杂、施工难度大等特点,是公司迄今在建已建调压井中断面最大,该工程调压井的成功建设将填补公司大断面竖井开挖的技术空白。

夜访上水库边坡

离开引水调压井,原路返回右侧主路继续上山,前往上水库开挖施工现场。夜半时分,更深露重,潘口乡村民酣然入梦,潘口抽水蓄能电站上水库施工班组正掀起夜间施工的高潮。

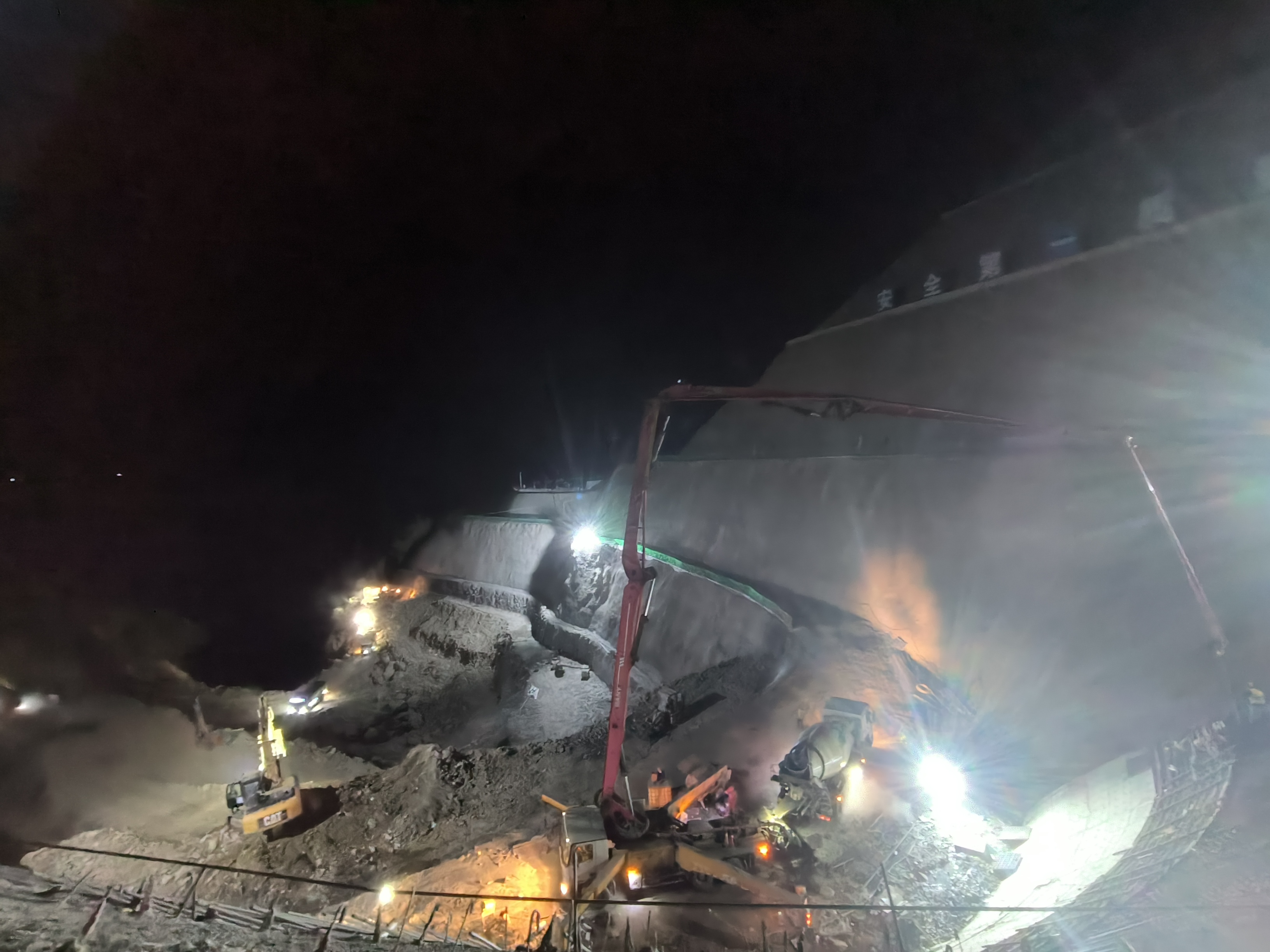

站在山上的观景台顺势俯瞰下去,工地上明亮的探照灯相互交错,忙碌的挖掘机、破碎锤和装载机、混凝土泵车、振捣棒的轰鸣声响彻山间,满载渣土的运渣车来来往往,施工班组身影错落有序地分布,展现出一幅热闹繁忙的夜晚山间施工场景。

“陈师傅,督促边坡喷锚的施工班组一定要系好安全绳……”“老刘,和其他作业面保持安全距离,把挖掘机往前开……”“老王,把车再往后倒一点儿……”

夜班值班的生产副王康向李海斌汇报当前施工当班情况:“今晚的施工任务主要是贴坡混凝土浇筑、381高程以下的石方开挖,现场执行的两班制,12个小时一倒班,我看着把贴坡混凝土浇完,这个部位还是有点不安全,我守着放心!”

“好!那你就辛苦下,看着把混凝土浇完。目前进出水口工作任务重、时间紧,安全第一,浇完你就抓紧休息,明天早上9点业主还有个会议,你要参加!”李海斌回复道。“李总放心,业主的会议上我们的汇报材料已经准备好了,我明早按时参会!”王康没有犹豫地说道。

项目为确保上水库进出水口顺利开工建设,坚持发挥水电十五局“技术引领、攻坚克难”的优良传统。精心组织作业人员,科学优化施工方案,积极组织技术干部强化高边坡开挖标准工艺学习,构建“勤规划、强组织、精管理”的管理模式,制定班子成员轮流带班制度,助推按时完成施工节点目标任务。

从进场初期,项目就积极组织人员设备入场,迅速进行实地勘探,对整体建设进行规划布置,通过挂牌作战、倒排工期、组建工作专班、领导带班,全力以赴抓紧项目生产建设,助力生产经营按期履约。

当黎明的曙光再次照耀潘口抽水蓄能电站时,东方开始探出鱼肚白,潘口水库库区水面已波光潋滟,白班的班前五分钟现场会正在召开,夜间施工人员拖着疲惫的身躯正从现场往回走.对于水电十五局的建设者来说,这又是新的一天、新的征程、新的挑战。

春去秋来,岁月更替;这群水电人披星戴月前行,以梦为马,不负韶华,储蓄堵水新动能,润泽一河两岸人。


监督:0571-85871667

投稿:news@ccement.com

本文内容为作者个人观点,不代表水泥网立场。如有任何疑问,请联系news@ccement.com。(转载说明
2024-10-05 13:46:31
